Stan deweloperski domu - co zawiera, cena za m²
Stan deweloperski domu to etap, w którym dom jednorodzinny ma ogrzewanie, instalacje, tynki, wylewki i gotową, ocieploną elewację - jest gotowy do wykończenia wnętrz i białego montażu. W 2026 r. budowa domu do stanu deweloperskiego na Śląsku kosztuje 5 500-7 500 zł/m² netto, licząc od fundamentów. Sam etap prac po stanie surowym zamkniętym trwa zwykle 10-18 tygodni.
Opisujemy stan deweloperski domu, a nie mieszkania od dewelopera - to dwa różne zakresy. Dane pochodzą z naszych umów i ofert na budowę domów jednorodzinnych, w tym z zanonimizowanej oferty na dom 199 m² z czerwca 2026 r.
Co to jest stan deweloperski domu?
Stan deweloperski to czwarty z pięciu etapów budowy domu. Budynek jest zamknięty, ma kompletne instalacje, działające ogrzewanie, tynki wewnętrzne, wylewki i wykończoną elewację. Zostają prace wykończeniowe: podłogi, glazura, malowanie, drzwi wewnętrzne i biały montaż.
- Stan zero - fundamenty, izolacje, kanalizacja podposadzkowa
- Stan surowy otwarty (SSO) - ściany, stropy, więźba, pokrycie dachu
- Stan surowy zamknięty (SSZ) - okna, drzwi zewnętrzne, brama garażowa
- Stan deweloperski - ogrzewanie, wentylacja, tynki, wylewki, sufity, elewacja
- Pod klucz - podłogi, łazienki, malowanie, drzwi wewnętrzne, biały montaż
Stan deweloperski domu a mieszkania - czym się różnią
W mieszkaniu od dewelopera „stan deweloperski” oznacza lokal z tynkami, wylewkami i instalacjami, a elewacja, dach i zwykle źródło ciepła są częścią wspólnego budynku. W domu jednorodzinnym ten sam etap obejmuje dodatkowo własne źródło ciepła, ocieplenie i tynk elewacyjny, dach i orynnowanie - dlatego ceny za m² obu rynków nie są porównywalne.
Brak definicji ustawowej. Przepisy nie określają, co zawiera stan deweloperski domu. O zakresie decyduje wyłącznie umowa z wykonawcą, dlatego przed podpisaniem potrzebna jest szczegółowa lista prac i materiałów, a nie sama nazwa etapu.
Co zawiera stan deweloperski - pełna lista prac
Poniżej zakres, który w naszych umowach wchodzi w etap deweloperski, czyli prace wykonywane po stanie surowym zamkniętym. Specyfikacja pochodzi ze standardu naszej oferty.
Instalacje i ogrzewanie
- Źródło ciepła - w standardzie pompa ciepła powietrze-woda (Buderus) z zasobnikiem ciepłej wody; na życzenie inne źródło

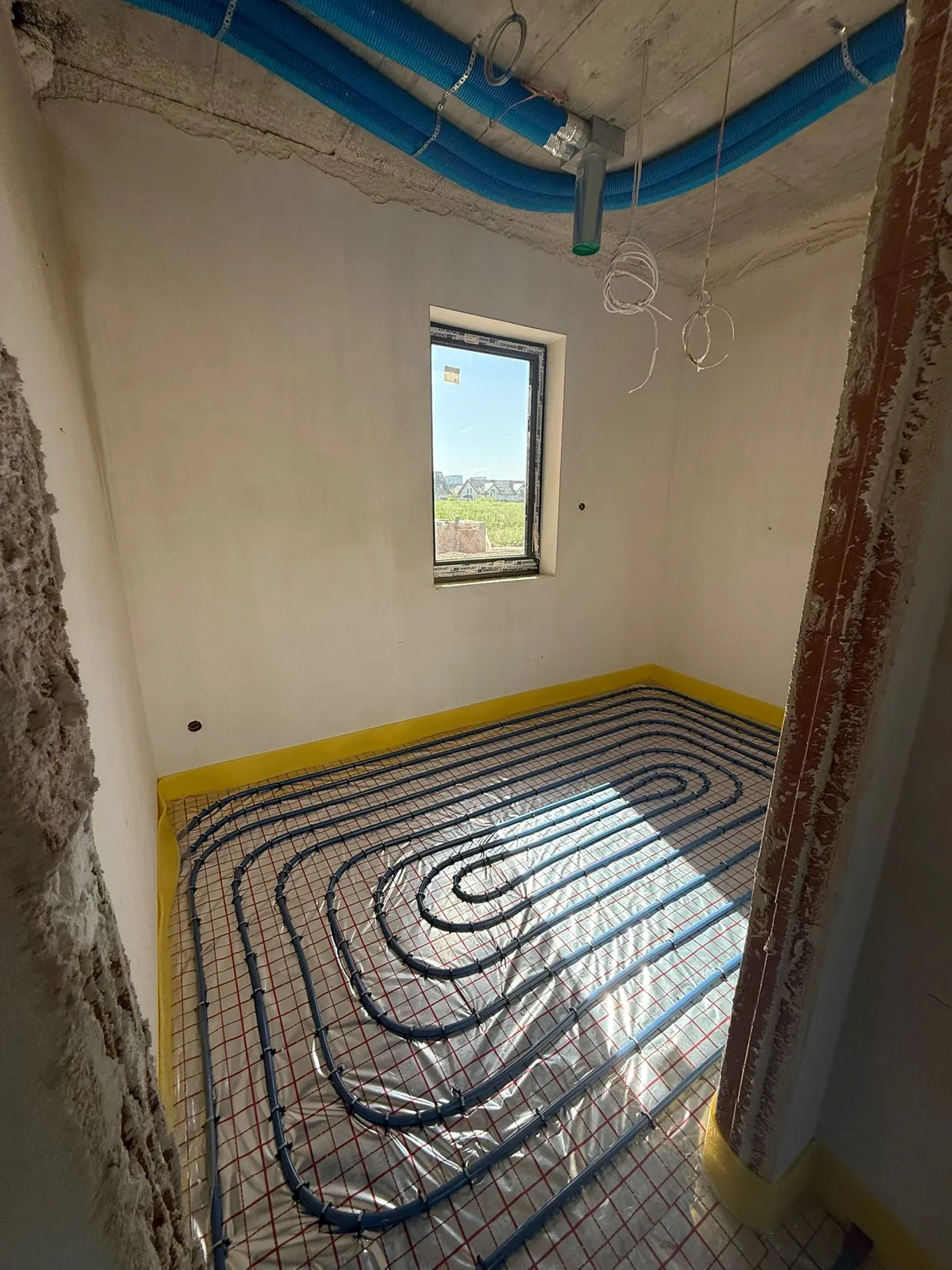

- Ogrzewanie podłogowe - pętle w całym domu, rozdzielacze, termostat w każdym pomieszczeniu
- Wentylacja mechaniczna z odzyskiem ciepła (rekuperacja, odzysk od 85%)
- Instalacja wodno-kanalizacyjna - rozprowadzona do punktów, bez białego montażu
- Instalacja elektryczna - ok. 8 punktów na pomieszczenie, gniazda siłowe, rozdzielnica; bez osprzętu i opraw
Wykończenie wewnętrzne (surowe)
- Tynki maszynowe - gipsowe w pomieszczeniach suchych, cementowe w łazienkach i kotłowni
- Izolacja posadzki - styropian EPS 150, min. 15 cm (w garażu XPS)
- Jastrych cementowy ok. 5 cm na ogrzewaniu podłogowym
- Sufity podwieszane z płyt GK na ruszcie metalowym
- Izolacja dachu - piana PUR 25-30 cm
Wykończenie zewnętrzne (elewacja)
- Ocieplenie ścian - system ETICS ze styropianem grafitowym min. 20 cm (λ 0,031)
- Tynk silikatowy z wykończeniem cokołu
- Obróbki blacharskie, parapety zewnętrzne, podbitka
Czego NIE zawiera stan deweloperski?
Stan deweloperski to dom gotowy do wykończenia, ale jeszcze nie do wygodnego zamieszkania:
| Element | Stan deweloperski | Pod klucz |
|---|---|---|
| Ściany | ✓ Tynki maszynowe | ✓ + gładzie, malowanie |
| Podłogi | ✓ Wylewka na ogrzewaniu podłogowym | ✓ + panele, gres, deska |
| Łazienki | ✓ Instalacje wod-kan w ścianach | ✓ + glazura, ceramika, baterie |
| Drzwi wewnętrzne | ✗ Brak | ✓ Zamontowane |
| Elektryka | ✓ Przewody i puszki | ✓ + gniazda, włączniki, oprawy |
| Ogrzewanie | ✓ Działające | ✓ Działające |
| Elewacja | ✓ Ocieplenie + tynk | ✓ Gotowa |
Poza zakresem stanu deweloperskiego zostają też zwykle: projekt budowlany, przyłącza mediów, droga dojazdowa i zagospodarowanie terenu. Warto sprawdzić, czy oferta wykonawcy mówi o tym wprost.
Ile kosztuje budowa domu do stanu deweloperskiego?
Stawki poniżej są kumulatywne: pokazują koszt za m² powierzchni użytkowej od fundamentów do danego etapu. Ceny netto (materiał i robocizna), Śląsk, 2026 r. Budynek mieszkalny do 300 m² rozlicza się z VAT 8%.
Rozrzut wynika z konfiguracji: technologii ścian, geometrii dachu, źródła ciepła, garażu i kategorii terenu górniczego. Na terenach górniczych fundament bywa droższy o 15-25%, bo wymaga dodatkowego zbrojenia albo płyty fundamentowej.
Przykład z realnej oferty - dom 199 m²
| Parametr | Wartość |
|---|---|
| Powierzchnia użytkowa | 199 m² |
| Ściany | Beton komórkowy 24 cm na cienką spoinę |
| Dach | Więźba C24, dachówka betonowa, izolacja pianą PUR |
| Ogrzewanie i wentylacja | Pompa ciepła powietrze-woda + podłogówka, rekuperacja |
| Elewacja | Styropian grafitowy 20 cm + tynk silikatowy |
| Cena za m² netto (przed rabatem) | ok. 6 700 zł |
| Udział etapu deweloperskiego w wartości umowy | ok. 40% |
| Czas samego etapu deweloperskiego | 10-18 tygodni |
Etap deweloperski jest najdroższy w całym harmonogramie, bo skupia źródło ciepła, rekuperację, ogrzewanie podłogowe i elewację. Dla porównania: w tej samej ofercie stan zero trwał ok. 4 tygodnie, a SSO 12-16 tygodni.
Kalkulator budowy domu 2026
Powierzchnia, technologia ścian, dach, ogrzewanie i standard - kalkulator pokazuje szacunkowy koszt budowy dla wybranej konfiguracji.
Budowa domu do stanu deweloperskiego - jak wygląda z wykonawcą
Zlecając budowę do stanu deweloperskiego jednemu wykonawcy, inwestor dostaje jedną umowę, jeden harmonogram i jedną odpowiedzialność za prace od fundamentu do elewacji. Wykończenie wnętrz zostaje po jego stronie - samodzielnie albo z inną ekipą.
| Etap | Zakres | Czas prac |
|---|---|---|
| I. Stan zero | Fundamenty, hydroizolacja, izolacja XPS, kanalizacja podposadzkowa | ok. 4 tygodnie |
| II. SSO | Ściany, stropy, więźba, dach, orynnowanie | 12-16 tygodni |
| III. SSZ | Okna, drzwi zewnętrzne, brama garażowa | 10-16 tygodni |
| IV. Stan deweloperski | Instalacje, ogrzewanie, rekuperacja, tynki, wylewki, sufity, elewacja | 10-18 tygodni |
Łącznie daje to ok. 9-13 miesięcy prac, a przy przerwie zimowej lub opóźnionych przyłączach dłużej. Pełny harmonogram z formalnościami opisujemy w artykule ile trwa budowa domu.
Płatność etapowa - jak rozlicza się budowę
Rozliczamy się w systemie etapowym z płatnością przed rozpoczęciem każdego etapu. Na starcie inwestor wpłaca opłatę rezerwacyjną (w ofercie z czerwca 2026 r. 10 000 zł), która rezerwuje termin i gwarantuje stałość cen, a potem zalicza się ją na pierwszą transzę. Kolejne transze - za stan zero, SSO, SSZ i stan deweloperski - wpłaca się po zakończeniu poprzedniego etapu, a przed startem następnego. Każda wpłata to faktura VAT z 7-dniowym terminem.
Dlaczego z góry? Beton, stal czy dachówkę zamawia się u dostawców z płatnością przy zamówieniu. Wpłata za etap zabezpiecza materiały, a cena ryczałtowa z umowy nie zmienia się w trakcie budowy. Ten układ dobrze współgra z kredytem budowlanym, w którym bank wypłaca transze po kolejnych etapach.
Odbiór stanu deweloperskiego
Odbiór kończy się protokołem z listą ewentualnych usterek i terminem ich usunięcia. Przy stanie deweloperskim sprawdza się przede wszystkim płaskość i pion tynków, poziom i wilgotność wylewek przed układaniem podłóg, działanie ogrzewania i rekuperacji, szczelność obróbek elewacji. Listę najczęstszych wad opisujemy w tekście o usterkach przy odbiorze.
Stan deweloperski a inne etapy - porównanie
| Etap | Zakres | Czy można mieszkać? | Stawka zł/m² netto |
|---|---|---|---|
| SSO | Fundamenty, ściany, stropy, dach. Bez okien i instalacji. | Nie | 3 400-3 900 |
| SSZ | Okna, drzwi zewnętrzne. Prace wewnątrz niezależne od pogody. | Nie | 3 900-4 800 |
| Deweloperski | Ogrzewanie, wentylacja, instalacje, tynki, wylewki, elewacja. | Technicznie tak* | 5 500-7 500 |
| Pod klucz | Podłogi, łazienki, malowanie, drzwi wewnętrzne, biały montaż. | Tak | od 7 500 |
* Dom ma ogrzewanie i jest zamknięty, ale brakuje podłóg i sprawnej łazienki. Przed zamieszkaniem trzeba też zakończyć budowę formalnie - patrz zawiadomienie o zakończeniu budowy i pozwolenie na użytkowanie.
Stan deweloperski a pod klucz - co wybrać?
Stan deweloperski ma sens, gdy inwestor chce wykańczać wnętrza samodzielnie lub z własną ekipą, rozłożyć budżet w czasie albo zastosować materiały spoza typowej oferty (np. deska dębowa, kamień). Pod klucz wybiera się, gdy liczy się czas i jedna odpowiedzialność za całość - także za to, jak podłogi i płytki współpracują z ogrzewaniem podłogowym. Koszt wykończenia zależy głównie od standardu materiałów; widełki pod klucz zaczynają się od 7 500 zł/m² netto.
Etapowanie budżetu. Część inwestorów kończy umowę na stanie deweloperskim, wprowadza się po wykończeniu kuchni, łazienki i sypialni, a resztę domu wykańcza stopniowo. Dom z działającym ogrzewaniem i rekuperacją można bezpiecznie wykańczać także zimą.

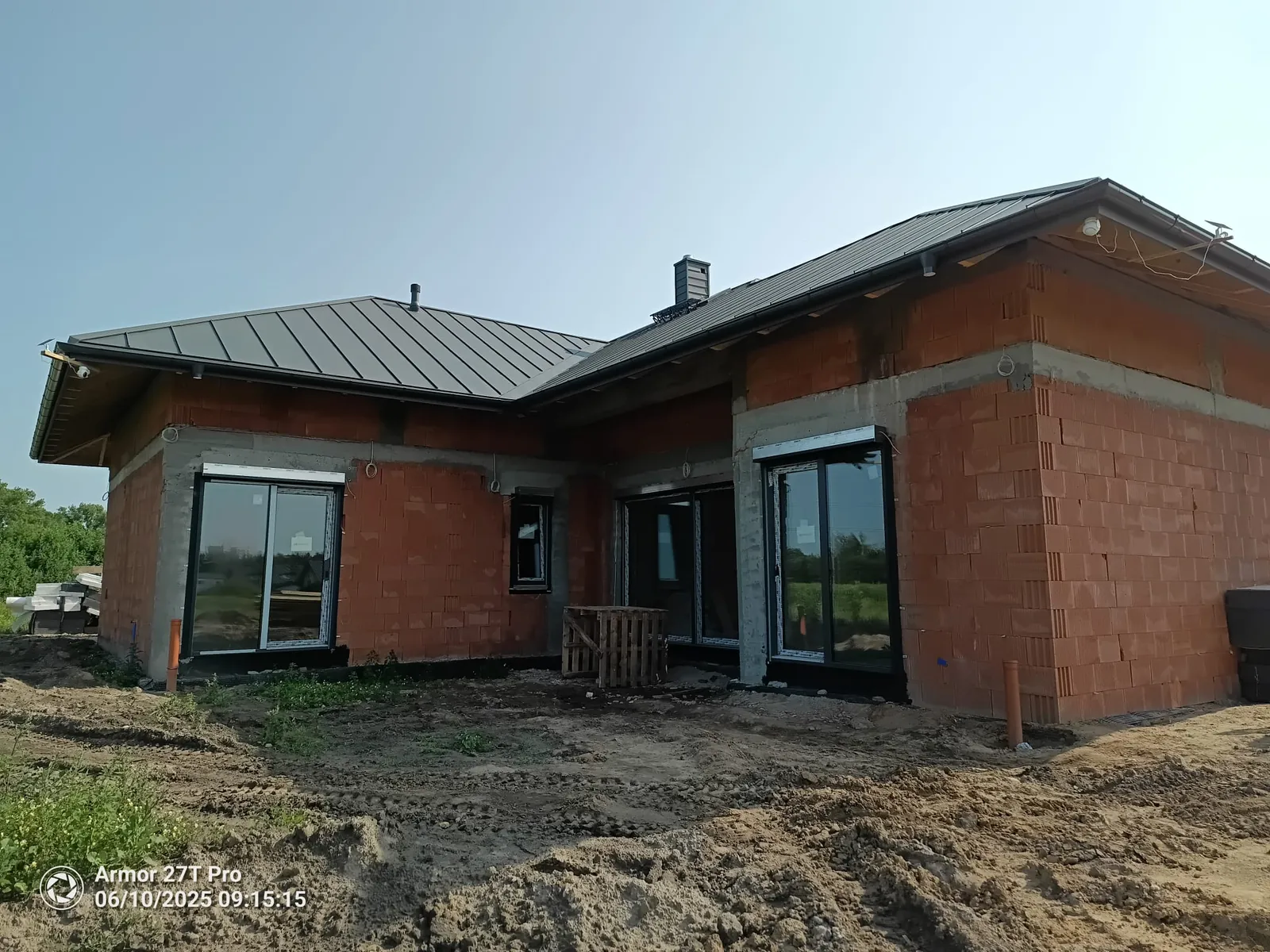

Stan deweloperski w praktyce - realizacja Zabrze
Dom przy ul. Gwiazdy Polarnej w Zabrzu (ok. 200 m², parterowy z garażem dwustanowiskowym) budujemy od wykopu w październiku 2024 r. To dobry przykład domu z pełnym pakietem instalacji w etapie deweloperskim. Przebieg budowy ze zdjęciami z każdego etapu opisujemy na stronie realizacji w Zabrzu.
| Parametr | Wartość |
|---|---|
| Powierzchnia | ok. 200 m², parterowy + garaż dwustanowiskowy |
| Fundamenty | Ławy na bloczkach zalewowych (grunt stabilny, potwierdzony badaniem geotechnicznym) |
| Ściany | Pustaki ceramiczne szlifowane 24,5 cm |
| Strop | Monolityczny żelbetowy 18 cm, C25/30 |
| Dach | Wielospadowy, pełne deskowanie, blacha na rąbek stojący |
| Instalacje | Pompa ciepła Buderus, podłogówka, rekuperacja, system LOXONE |
| Tynki | Gipsowe maszynowe w pomieszczeniach suchych, cementowe w łazienkach i kotłowni |
| Elewacja | Styropian fasadowy λ 0,031 + tynk Caparol |
Najwięcej koordynacji wymagał etap instalacji: ogrzewanie podłogowe, rekuperacja, elektryka i okablowanie systemu inteligentnego domu musiały zostać rozprowadzone przed tynkami i wylewkami, w ustalonej kolejności branż.
Na co zwrócić uwagę w umowie na stan deweloperski
Skoro przepisy nie definiują stanu deweloperskiego, o wszystkim decyduje umowa. Pięć elementów, które warto zweryfikować przed podpisaniem - niezależnie od wykonawcy:
| Element umowy | Na co uważać | Sygnał ostrzegawczy |
|---|---|---|
| Zakres prac | Lista pozycji: tynki, wylewki, elewacja, źródło ciepła, wentylacja - każda z nazwy. | Sam zapis „dom w stanie deweloperskim” bez listy prac |
| Materiały | Konkretne parametry, np. „styropian grafitowy 20 cm, λ 0,031” zamiast „ocieplenie”. Zamienniki tylko równoważne. | „Materiały według uznania wykonawcy” |
| Harmonogram | Terminy zakończenia etapów i kary umowne za opóźnienie. | Brak terminów albo termin „orientacyjny” |
| Wynagrodzenie i płatności | Ryczałt albo kosztorys. Transze powiązane z etapami, każda z fakturą VAT. | Całość z góry przed rozpoczęciem budowy albo płatności niezwiązane z postępem prac |
| Gwarancja i odbiór | Protokół odbioru z listą usterek, gwarancja z podanym okresem dla konstrukcji i pozostałych prac. | Brak procedury odbioru i brak gwarancji poza rękojmią |
Nasza umowa: ryczałt (cena stała przez cały czas umowy), opłata rezerwacyjna i 4 transze etapowe płatne przed każdym etapem, kary umowne 0,05% wartości brutto za każdy tydzień opóźnienia, gwarancja 120 miesięcy na konstrukcję, 60 miesięcy na pozostałe prace i 60 miesięcy na zamontowane urządzenia, polisa OC firmy na 2 mln zł. Zakres prac z parametrami materiałów jest załącznikiem do umowy.
Bezpłatna konsultacja z inżynierem
Omówimy projekt, działkę i budżet oraz to, ile realnie kosztuje stan deweloperski w danej lokalizacji. Bez zobowiązań.
Często zadawane pytania - stan deweloperski domu
Etap budowy, w którym dom ma fundamenty, ściany, dach, okna, drzwi zewnętrzne, instalacje, działające ogrzewanie, tynki, wylewki i ocieploną elewację. Jest gotowy do wykończenia wnętrz: podłóg, glazury, malowania i białego montażu. To czwarty z pięciu etapów budowy.
W naszym standardzie: źródło ciepła (pompa ciepła) z ogrzewaniem podłogowym, rekuperację, instalacje wod-kan i elektryczną bez osprzętu, tynki maszynowe, izolację posadzki i jastrych, sufity GK, izolację dachu oraz ocieplenie ścian z tynkiem silikatowym. Nie zawiera podłóg, glazury, malowania, drzwi wewnętrznych ani białego montażu.
Na Śląsku w 2026 r. 5 500-7 500 zł/m² netto, licząc od fundamentów. Dla domu 120 m² to 660 000-900 000 zł netto, czyli 712 800-972 000 zł brutto z VAT 8%. Realna oferta na dom 199 m² z pompą ciepła i rekuperacją wyniosła ok. 6 700 zł/m² netto. Orientacyjny koszt konkretnej konfiguracji pokazuje kalkulator.
Tak - w domu jednorodzinnym stan deweloperski obejmuje źródło ciepła i ogrzewanie podłogowe. W naszym standardzie to pompa ciepła powietrze-woda. To główna różnica względem SSZ, w którym ogrzewania jeszcze nie ma.
Nie. Instalacja elektryczna jest rozprowadzona do puszek, ale gniazda, włączniki i oprawy montuje się na etapie wykończenia. Drzwi wewnętrznych również nie ma - są otwory z ościeżami do ich późniejszego montażu.
Z zewnątrz jak dom gotowy: ocieplona, otynkowana elewacja, dach, okna, drzwi wejściowe. W środku ściany są otynkowane, podłogi to wylewki, sufity z płyt GK, a z łazienek wystają podejścia wodne i kanalizacyjne.
Stan deweloperski to dom gotowy do wykończenia. Pod klucz to dom gotowy do zamieszkania - z podłogami, glazurą, malowaniem, drzwiami wewnętrznymi i białym montażem. Widełki pod klucz zaczynają się od 7 500 zł/m² netto, a różnica zależy głównie od standardu materiałów wykończeniowych. Więcej w kosztorysie budowy domu 2026.
Sam etap deweloperski po stanie surowym zamkniętym trwa zwykle 10-18 tygodni. Cała budowa od fundamentów do stanu deweloperskiego to ok. 9-13 miesięcy prac, dłużej przy przerwie zimowej lub opóźnionych przyłączach.
Technicznie dom ma ogrzewanie i jest zamknięty, ale brakuje podłóg i łazienki. Formalnie przed zamieszkaniem trzeba zakończyć budowę - zawiadomić nadzór budowlany albo uzyskać pozwolenie na użytkowanie. Szczegóły w artykule o pozwoleniu na użytkowanie.
U nas w systemie etapowym: opłata rezerwacyjna, a potem 4 transze - za stan zero, SSO, SSZ i stan deweloperski - każda płatna przed rozpoczęciem danego etapu, na podstawie faktury VAT. Cena jest ryczałtowa i nie zmienia się w trakcie budowy.
Bezpłatna analiza działki
Sprawdzimy status planistyczny, media, dojazd i kategorię terenu górniczego - zanim zapadną decyzje o projekcie i budżecie.
