Mapa do celów projektowych 2026 - cena, ile trwa, kto wykonuje, ile ważna. Przewodnik od generalnego wykonawcy CoreLTB Builders.
22 Lipca, 202614 min czytaniaPrawo budowlane

Mapa do celów projektowych 2026: cena, termin, ważność i zlecenie dla geodety (PDF)

Mapa do celów projektowych to opracowanie geodezyjne, które jest podstawą projektu budowlanego i wniosku o pozwolenie na budowę. Wykonuje ją geodeta z uprawnieniami zawodowymi w zakresie pomiarów sytuacyjno-wysokościowych, realizacyjnych i inwentaryzacyjnych (art. 43 pkt 1 ustawy Prawo geodezyjne i kartograficzne). Cena w 2026 r. wynosi 800-2 500 zł netto dla domu jednorodzinnego, realny czas realizacji: 2-6 tygodni. Przepisy nie podają terminu ważności: mapa ma być aktualna, czyli odpowiadać obecnemu stanowi terenu (art. 34 ust. 3 pkt 1 Prawa budowlanego).

Piszemy to z perspektywy generalnego wykonawcy CoreLTB, który co roku organizuje kompletny pakiet dokumentacji dla klientów budujących dom na Śląsku: od wniosku o warunki zabudowy przez mapę do celów projektowych, projekt architektoniczno-budowlany, aż po pozwolenie na budowę. Ten artykuł pokazuje różnicę między mapą zasadniczą a mapą do celów projektowych (najczęściej mylone pojęcia), realne widełki cenowe per województwo, dokładny zakres opracowania wg rozporządzenia oraz 5 błędów, przez które trzeba zamawiać mapę drugi raz.

Najważniejsza różnica: mapa zasadnicza to dokument urzędowy z PODGiK (30-80 zł, do wniosku WZ), mapa do celów projektowych to opracowanie geodety (800-2 500 zł, do projektu i pozwolenia). Nie da się jednej zastąpić drugą: potrzebne są obie, ale na różnych etapach procesu inwestycyjnego. Szczegóły w następnej sekcji.

Do pobrania (bezpłatnie): zlecenie wykonania mapy do celów projektowych z listą dokumentów i kontrolą odbioru: PDF · DOCX. Wystarczy uzupełnić działkę, cel i zakres i wysłać geodecie razem z zapytaniem o ofertę.

Co to jest mapa do celów projektowych i do czego jest potrzebna

Mapa do celów projektowych to specjalne opracowanie kartograficzne przygotowane przez uprawnionego geodetę na podstawie aktualnych danych z Państwowego Zasobu Geodezyjnego i Kartograficznego (PZGiK) uzupełnionych o wynik pomiarów terenowych. Podstawą jej wykonania jest kopia mapy zasadniczej, a jeśli teren jej nie ma, mapy ewidencyjnej. Do tego geodeta wykonuje pomiary sytuacyjno-wysokościowe, sprawdza aktualność danych PZGiK i nanosi wszystkie istotne elementy terenu.

Mapa jest obowiązkowym załącznikiem projektu budowlanego, który dołącza się do wniosku o pozwolenie na budowę albo do zgłoszenia budowy. Bez niej nie da się złożyć wniosku: projektant nie ma na czym rysować, urząd nie ma jak zweryfikować parametrów inwestycji, kierownik budowy nie ma podstawy do tyczenia obiektu.

Dom do 70 m² też jej wymaga. Przy zgłoszeniu domu do 70 m² (art. 29 ust. 1 pkt 1a Prawa budowlanego) dołącza się projekt zagospodarowania działki, a ten sporządza się na mapie do celów projektowych (art. 30 ust. 4b w związku z art. 33 ust. 2 i art. 34 ust. 3 pkt 1). Mapa jest więc potrzebna zarówno przy pozwoleniu na budowę, jak i przy każdym zgłoszeniu domu jednorodzinnego.

Mapa zasadnicza a mapa do celów projektowych: różnica

To najczęściej mylone pojęcia w procesie inwestycyjnym. Klient słyszy „mapa" w gminie i w biurze projektowym i myśli, że chodzi o to samo. Nie chodzi.

Mapa zasadnicza vs mapa do celów projektowych - porównanie
CechaMapa zasadniczaMapa do celów projektowych
Kto wykonujePODGiK (urząd)Geodeta z uprawnieniami (zakres 1, art. 43 pkt 1)
Koszt30-80 zł800-2 500 zł netto
Czas3-10 dni2-6 tygodni
Skala1:500 lub 1:10001:500 (typowo)
Do czegoWniosek o WZ, dokumenty urzędoweProjekt budowlany, pozwolenie na budowę
Podstawa prawnaRozp. z 23.07.2021 (BDOT500 i mapa zasadnicza)Rozp. z 18.08.2020 w sprawie standardów technicznych (t.j. Dz.U. 2022 poz. 1670), §§ 30-33
Zawiera pomiary geodetyNie (tylko dane PZGiK)Tak - aktualne pomiary terenu
Klauzula urzędowaTak (PODGiK)Klauzula PODGiK albo oświadczenie geodety o pozytywnej weryfikacji

Częsty błąd inwestora: zamówienie samej mapy zasadniczej i próba przekazania jej projektantowi jako podkład do projektu. Nie zadziała: projekt architektoniczno-budowlany musi być wykonany na mapie do celów projektowych, która zawiera aktualne pomiary. Mapa zasadnicza służy do wniosku o WZ, mapa do celów projektowych do projektu i pozwolenia albo zgłoszenia. To dwa różne etapy procesu.

Kto może wykonać mapę do celów projektowych

Tylko geodeta uprawniony, z uprawnieniami zawodowymi w zakresie 1: geodezyjne pomiary sytuacyjno-wysokościowe, realizacyjne i inwentaryzacyjne (art. 43 pkt 1 ustawy Prawo geodezyjne i kartograficzne, t.j. Dz.U. 2026 poz. 1389). Zakres 2 (rozgraniczanie i podziały nieruchomości) przydaje się dodatkowo wtedy, gdy przed mapą trzeba ustalić przebieg granic działki.

Uprawnienia geodezyjne nadaje Główny Geodeta Kraju, a rejestr uprawnionych jest jawny: każdego geodetę można sprawdzić po imieniu i nazwisku na stronie gugik.gov.pl. Geodeta zgłasza pracę w powiatowym ośrodku dokumentacji (PODGiK) i ustanawia kierownika prac z odpowiednimi uprawnieniami (art. 11 ust. 2 i art. 12 Prawa geodezyjnego).

Mapę podpisuje kierownik prac geodezyjnych własnoręcznie, a w wersji elektronicznej kwalifikowanym podpisem elektronicznym, podpisem osobistym lub podpisem zaufanym. Bez podpisu kierownika prac mapa nie spełnia wymogów rozporządzenia.

Co zawiera mapa do celów projektowych

Zakres opracowania określa rozporządzenie Ministra Rozwoju z 18 sierpnia 2020 r. w sprawie standardów technicznych wykonywania geodezyjnych pomiarów sytuacyjnych i wysokościowych (t.j. Dz.U. 2022 poz. 1670), §§ 30-33. Mapa zawiera treść mapy zasadniczej i to, czego potrzebuje projektant, a projektant albo inwestor może wskazać dodatkowe szczegóły (§ 32 ust. 1). W praktyce obejmuje:

  • Granice działki i sąsiednich działek, zaktualizowane według ewidencji gruntów i budynków (EGiB)
  • Ukształtowanie terenu - rzędne wysokościowe punktów charakterystycznych (narożniki działki, wysokie i niskie punkty), warstwice
  • Istniejąca zabudowa na działce i w sąsiedztwie (typowo w promieniu 20-50 m od granicy inwestycji)
  • Sieci uzbrojenia terenu (GESUT): wodociąg, kanalizacja sanitarna i deszczowa, sieć gazowa, elektryczna, telekomunikacyjna, ciepłownicza, z rzędnymi i średnicami
  • Elementy zagospodarowania - drogi, ogrodzenia, place, chodniki, zieleń wysoka (drzewa >3 m)
  • Klauzula urzędowa PODGiK albo oświadczenie geodety o pozytywnej weryfikacji (art. 2 pkt 7a Prawa geodezyjnego)
  • Opis mapy: tytuł, skala, gmina, obręb, identyfikator zgłoszenia pracy, kierownik prac z numerem uprawnień, data (§ 33 rozporządzenia)

Standardowa skala mapy dla domu jednorodzinnego to 1:500 (jeden centymetr na mapie odpowiada 5 metrom w terenie). Dla większych opracowań (osiedla, infrastruktura liniowa) stosuje się skalę 1:1000.

Obszar mapy: geodeta obejmuje pomiarami tzw. strefę oddziaływania inwestycji - działkę inwestora plus pas terenu wokół (typowo 20-30 m). W praktyce dla domu 120 m² na działce 800-1000 m² wystarczy pomiar samej działki i pasa 10-20 m wokół. Większa strefa oznacza wyższy koszt.

Geodeta, projektant i uzgodnienia w jednym miejscu

Bezpłatna analiza działki i plan procesu

Sprawdzimy status planistyczny działki (MPZP / plan ogólny / brak), potencjał zabudowy, ograniczenia i przygotujemy plan procesu inwestycyjnego: od WZ przez mapę i projekt do pozwolenia. Bezpłatnie, w 3-5 dni roboczych.

Sprawdź

Ile kosztuje mapa do celów projektowych w 2026 r.

Ile kosztuje mapa do celów projektowych? Widełki cenowe dla typowego domu jednorodzinnego 100-200 m² w 2026 r.: 800-2 500 zł netto. Cena zależy głównie od trzech czynników: powierzchni działki, gęstości sieci uzbrojenia w okolicy oraz województwa (koszt geodety w Warszawie i Krakowie jest wyższy niż na Śląsku). Przy budowach, które prowadzimy, mapę, badania geotechniczne gruntu i tyczenie budynku organizujemy i koordynujemy z uprawnionymi geodetami i geotechnikami.

Widełki cenowe mapy do celów projektowych - dom jednorodzinny do 200 m², 2026
RegionCena nettoUwagi
Śląskie (nasze konto)800-1 800 złKonkurencyjny rynek geodetów, tereny górnicze +10-15%
Małopolskie (Kraków)1 000-2 200 złWyższe stawki geodetów, gęste uzbrojenie w mieście
Mazowieckie (Warszawa i okolice)1 200-2 500 złNajwyższe stawki geodetów w kraju
Wielkopolskie (Poznań)1 000-2 000 złStandardowe stawki
Dolnośląskie (Wrocław)1 000-2 000 złStandardowe stawki
Pozostałe województwa800-1 800 złWidełki zależne od miasta wojewódzkiego

Dodatkowe koszty poza standardem: dla dużych działek (>2000 m²) lub inwestycji liniowych (przyłącza >200 m) cena rośnie proporcjonalnie do obszaru. Dla terenów zurbanizowanych z gęstą siecią uzbrojenia (bloki, tereny przemysłowe) dochodzi 20-40% za większy nakład pomiarów. Dla działek z zabudową do zinwentaryzowania dochodzi 300-800 zł.

Ile trwa wykonanie mapy do celów projektowych

Realny czas wykonania w 2026 r.: 2-6 tygodni. Największa część czasu to pobranie danych z zasobu, pomiary i weryfikacja wyników w PODGiK. Ośrodek udostępnia materiały w 5 dni roboczych od opłaty, a wyniki weryfikuje w do 7 dni roboczych dla obszaru do 1 ha (art. 12 ust. 3 i art. 12b ust. 1a Prawa geodezyjnego). Opłatę za materiały w praktyce wnosi geodeta i wlicza ją w cenę mapy.

Etapy procesu wykonania mapy do celów projektowych
EtapKto wykonujeCzas
Zgłoszenie prac geodezyjnych do PODGiKGeodeta1-3 dni
Pobranie i weryfikacja danych PZGiK (EGiB, GESUT, PRPOG)Geodeta1-5 dni
Pomiary terenowe (sytuacja, wysokości, sieci)Geodeta1-3 dni
Opracowanie kameralne (rysowanie mapy)Geodeta3-7 dni
Weryfikacja wyników i klauzula (albo oświadczenie geodety)PODGiK / geodetado 7 dni roboczych (do 1 ha) + ewentualne poprawki
Wydanie mapy klientowiGeodeta1-3 dni

Co przyspiesza: pełne zgłoszenie z konkretnymi celami inwestycji (pozwala geodecie od razu określić strefę oddziaływania), dostęp do działki bez przeszkód (nieodgrodzona, dostępna dla pomiarów), aktualne dane PZGiK w danym powiecie (starsze bazy oznaczają więcej weryfikacji).

Co spowalnia: pomiary zimą (śnieg zakrywa punkty pomiarowe), odległe działki (dojazd geodety zwiększa koszt i czas), obciążenie PODGiK (letnie miesiące = kolejka na klauzulę urzędową), problemy z granicami (jeśli granice na EGiB nie zgadzają się z terenem, potrzebne jest rozgraniczenie, czyli dodatkowe 2-4 miesiące).

Jak zamówić mapę do celów projektowych: zlecenie dla geodety krok po kroku

  • 1. Cel inwestycji: dom jednorodzinny, przyłącza, ogrodzenie, zjazd. Cel wyznacza obszar mapy, a mniejszy obszar to niższa cena.
  • 2. Granice działki w ewidencji gruntów i budynków (geoportal.gov.pl). Przy granicach niepewnych lub spornych najpierw rozgraniczenie, potem mapa. Przy domu 4 m lub bliżej granicy geodeta mierzy punkty graniczne, jeśli w zasobie brak dokładnych (§ 31 rozporządzenia).
  • 3. Uprawniony geodeta z rejestru GUGiK i 2-3 oferty (ceny mocno się różnią). Warto sprawdzić opinie i doświadczenie w danym powiecie.
  • 4. Zlecenie na piśmie: cel, obszar mapy, skala, rzędne i uzbrojenie, postać wydania (papier, PDF, DWG), termin. Gotowy wzór do uzupełnienia jest w pliku do pobrania poniżej.
  • 5. Dostęp do działki w dniu pomiaru: otwarta brama, informacja o przeszkodach (drzewa, budynek) z wyprzedzeniem.
  • 6. Odbiór mapy: papier z klauzulą PODGiK albo z oświadczeniem geodety o pozytywnej weryfikacji, PDF z podpisem elektronicznym oraz DWG lub DXF dla projektanta. Wersję elektroniczną kierownik prac podpisuje kwalifikowanym podpisem elektronicznym, podpisem osobistym albo zaufanym (§ 30 ust. 3 rozporządzenia).

Format wydania mapy: najlepiej komplet. Papier z klauzulą (do wniosku o pozwolenie na budowę), PDF (do projektanta i banku), DWG lub DXF (do programu CAD projektanta). Niektórzy geodeci wystawiają dodatkowe kopie za dopłatą 50-150 zł, więc lepiej ustalić to w zleceniu.

Zlecenie dla geodety do pobrania w PDF i DOCX.
Pakiet do pobrania (bezpłatnie, stan prawny na 11.11.2026 r.)
DokumentPobierz
Zlecenie wykonania mapy do celów projektowych + lista
Str. 1: działka, cel, zakres, forma i termin do uzupełnienia. Str. 2: co przygotować, co mówią przepisy, co sprawdzić przy odbiorze, kiedy aktualizować
PDF · DOCX

Ile jest ważna mapa do celów projektowych

Przepisy nie podają terminu ważności. Prawo budowlane wymaga, żeby projekt zagospodarowania działki powstał na aktualnej mapie do celów projektowych (art. 34 ust. 3 pkt 1, t.j. Dz.U. 2026 poz. 524), ale żaden przepis nie wiąże aktualności z datą sporządzenia. Mapa jest aktualna, dopóki odpowiada stanowi terenu.

W praktyce rynkowej stosuje się nieformalną zasadę: mapa jest praktycznie aktualna przez 6-12 miesięcy od wykonania, jeśli na terenie nie zaszły istotne zmiany. Po ponad roku urzędy częściej pytają o aktualizację, szczególnie gdy w międzyczasie doszło do nowych inwestycji sąsiednich lub zmian w GESUT (nowe przyłącza, przeniesienia sieci).

Kiedy mapa traci aktualność w sensie prawnym:

  • Nowa zabudowa w sąsiedztwie (do 50 m od granic działki)
  • Zmiany granic działki (podział, scalenie, rozgraniczenie)
  • Nowe przyłącza mediów w pasie technicznym
  • Zmiany ukształtowania terenu (nasypy, wykopy, roboty ziemne)
  • Zmiany zieleni wysokiej (wyciete/nowe drzewa >3 m)

Jeśli w ciągu roku od wykonania mapy zaszła którakolwiek z powyższych zmian, przed złożeniem projektu do urzędu warto poprosić geodetę o aktualizację (koszt 200-800 zł, czas 1-2 tygodnie), co jest tańsze niż odesłanie wniosku o pozwolenie na budowę do uzupełnienia.

Chcesz orientacyjnie wiedzieć, ile kosztuje cała budowa?

Kalkulator budowy domu 2026

Mapa i dokumentacja to 8 000-25 000 zł, sama budowa dużo więcej. Po podaniu metrażu, technologii i standardu kalkulator pokazuje orientacyjny budżet SSO, SSZ, stanu deweloperskiego i pod klucz. Bez zobowiązań.

Sprawdź

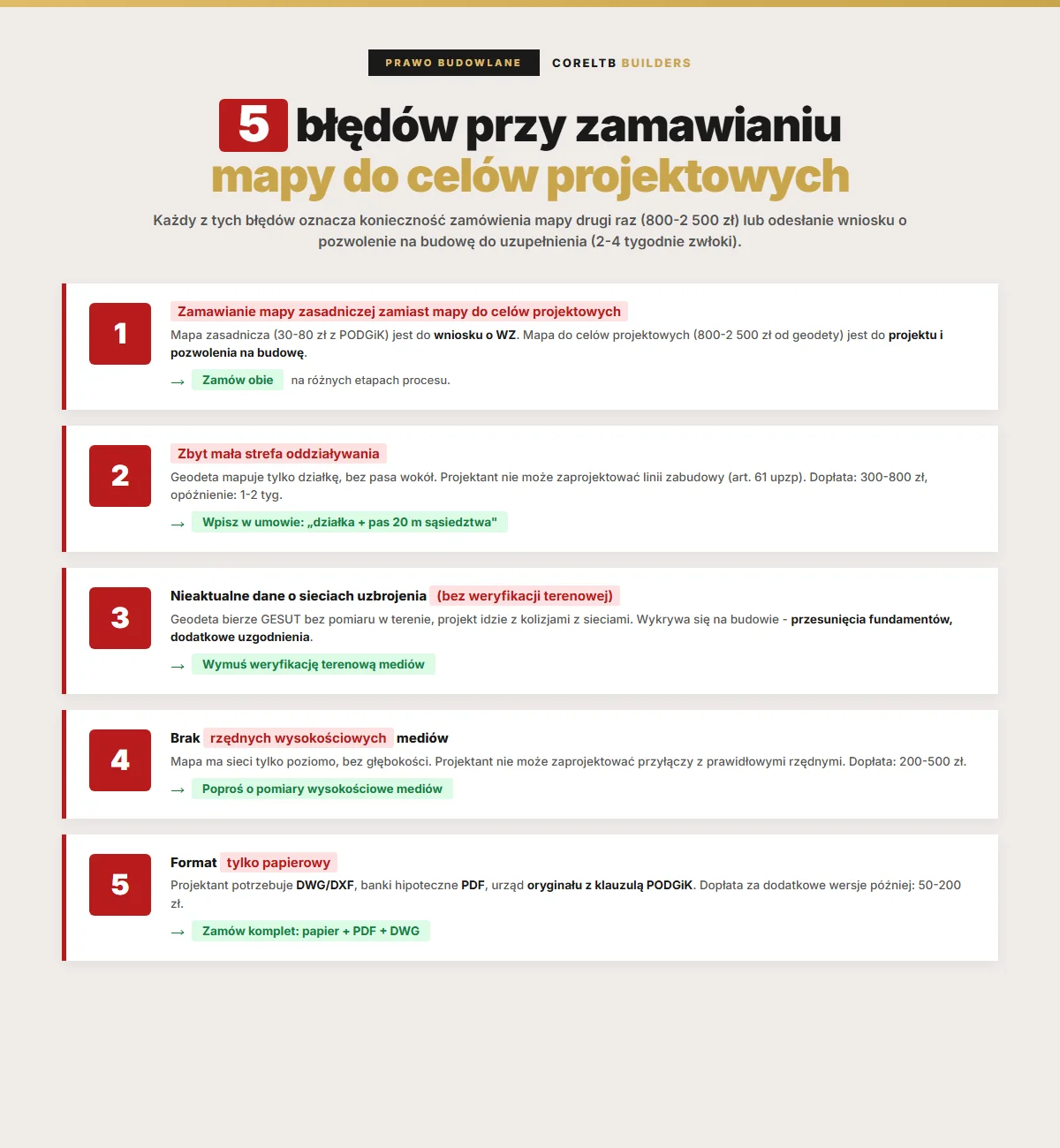

5 najczęstszych błędów przy zamawianiu mapy do celów projektowych

Z perspektywy generalnego wykonawcy te błędy powodują konieczność zamówienia mapy drugi raz (dodatkowe 800-2 500 zł) lub odesłania wniosku o pozwolenie na budowę do uzupełnienia (kolejne 2-4 tygodnie zwłoki).

  • Zamawianie mapy zasadniczej zamiast mapy do celów projektowych. Klient słyszy „mapa" i idzie do PODGiK. Dostaje mapę zasadniczą za 30-80 zł, przekazuje projektantowi, ten odsyła: „to nie to, potrzebuję mapy do celów projektowych z pomiarami geodety". Strata 2 tygodni.
  • Zbyt mała strefa oddziaływania. Geodeta obejmuje pomiarami tylko działkę, bez pasa wokół. Projektant nie może zaprojektować linii zabudowy zgodnie z zasadą dobrego sąsiedztwa (art. 61 ustawy o planowaniu i zagospodarowaniu przestrzennym). Konieczność dozamówienia pomiarów sąsiedztwa: 300-800 zł, 1-2 tygodnie.
  • Nieaktualne dane o sieciach uzbrojenia. Geodeta bierze GESUT bez weryfikacji terenowej, a w międzyczasie doszły nowe przyłącza (kanalizacja, gaz). Projektant robi projekt zagospodarowania z kolizjami z sieciami. Wykrywa się dopiero na etapie budowy: przerywanie prac, przesunięcia fundamentów, dodatkowe uzgodnienia. Szkoda kilka do kilkunastu tysięcy złotych.
  • Brak rzędnych wysokościowych mediów. Mapa ma sieci uzbrojenia zaznaczone tylko poziomo, bez głębokości. Projektant nie może zaprojektować przyłączy z prawidłowymi rzędnymi. Konieczność dopomiaru wysokościowego: 200-500 zł, 1 tydzień.
  • Format tylko papierowy. Klient odbiera mapę tylko w wersji papierowej. Projektant potrzebuje pliku CAD (DWG/DXF), banki hipoteczne PDF, urząd oryginału z klauzulą. Konieczność zamówienia dodatkowych wersji: 50-200 zł.

Zabezpieczenie w zleceniu dla geodety: warto wpisać jednoznacznie „mapa do celów projektowych z pomiarami sytuacyjno-wysokościowymi w skali 1:500, obejmująca działkę inwestycyjną i pas 20 m sąsiedztwa, z uzbrojeniem terenu zweryfikowanym w terenie i rzędnymi sieci, wydana na papierze z klauzulą urzędową oraz w PDF i DWG”. Taki opis usuwa większość problemów z listy powyżej. Gotowy wzór: zlecenie dla geodety (PDF).

5 błędów, przez które trzeba zamawiać mapę drugi raz (800-2 500 zł strata) lub odsyłać wniosek o pozwolenie na budowę do uzupełnienia (2-4 tygodnie zwłoki). Kliknij, aby otworzyć w pełnym rozmiarze.

Co po mapie: kolejność procedur do pozwolenia na budowę

Mapa do celów projektowych to środek procesu inwestycyjnego, nie początek ani koniec. Prawidłowa kolejność:

  • Krok 1: Analiza działki i planowanie (MPZP / plan ogólny / brak): decyzja czy trzeba WZ - jeśli tak, składa się wniosek o warunki zabudowy z mapą zasadniczą.
  • Krok 2: Warunki zabudowy: decyzja WZ (2-6 miesięcy). Dopiero wtedy parametry inwestycji są znane (funkcja, wysokość, powierzchnia zabudowy, kąt dachu, PBC).
  • Krok 3: Mapa do celów projektowych: zlecenie u geodety (2-6 tygodni). Projektant dostaje podkład do projektu.
  • Krok 4: Projekt architektoniczno-budowlany: adaptacja projektu gotowego lub projekt indywidualny (3 tyg. - 4 miesiące).
  • Krok 5: Uzgodnienia i warunki techniczne mediów: przyłącza wody, kanalizacji, gazu, prądu (2-6 tygodni równolegle z projektem).
  • Krok 6: Wniosek o pozwolenie na budowę: komplet dokumentów. Decyzja: 65 dni ustawowo, realnie 3-9 miesięcy w 2026 r.
  • Krok 7: Uprawomocnienie decyzji: 14 dni od doręczenia. Potem można rozpocząć budowę.

Cały proces od zakupu działki do rozpoczęcia budowy zajmuje typowo 8-18 miesięcy. Największym marnotrawstwem czasu jest wykonywanie kroków w złej kolejności, np. zamawianie mapy przed uzyskaniem WZ (parametry inwestycji nie są jeszcze znane) albo zamawianie projektu bez mapy (projektant nie ma podkładu).

Najczęstsze pytania o mapę do celów projektowych

Dla typowego domu jednorodzinnego 100-200 m² w 2026 r.: 800-2 500 zł netto. Na Śląsku widełki są niższe (800-1 800 zł), w Warszawie i okolicach wyższe (1 200-2 500 zł). Cena zależy od powierzchni działki, gęstości sieci uzbrojenia i wybranej strefy oddziaływania. Dla dużych działek (>2000 m²) i inwestycji z gęstym uzbrojeniem cena rośnie o 20-40%. Na terenach górniczych na Śląsku dochodzi zwykle 10-15% za dodatkowe pomiary rzędnych.

Geodeta z uprawnieniami zawodowymi w zakresie 1: geodezyjne pomiary sytuacyjno-wysokościowe, realizacyjne i inwentaryzacyjne (art. 43 pkt 1 ustawy Prawo geodezyjne i kartograficzne). Uprawnienia nadaje Główny Geodeta Kraju, a rejestr jest jawny: każdego geodetę można sprawdzić na stronie gugik.gov.pl. Geodeta zgłasza pracę w PODGiK, a mapę podpisuje kierownik prac.

Realny czas w 2026 r.: 2-6 tygodni. Rozbicie: zgłoszenie pracy do PODGiK (1-3 dni) + udostępnienie materiałów z zasobu (do 5 dni roboczych od opłaty) + pomiary terenowe (1-3 dni) + opracowanie mapy (3-7 dni) + weryfikacja w PODGiK (do 7 dni roboczych dla obszaru do 1 ha) + wydanie (1-3 dni). Zimą i w letnie miesiące urlopowe czas może się wydłużyć.

Przepisy nie podają terminu ważności. Prawo budowlane wymaga mapy aktualnej (art. 34 ust. 3 pkt 1), czyli odpowiadającej obecnemu stanowi terenu. W praktyce rynkowej stosuje się nieformalną zasadę: mapa jest praktycznie aktualna przez 6-12 miesięcy. Później urzędy częściej pytają o aktualizację, jeśli w międzyczasie doszło do zmian w otoczeniu (nowe budowy, przyłącza, zmiany granic).

Mapa zasadnicza to urzędowy dokument z PODGiK (30-80 zł, 3-10 dni) zawierający dane z Państwowego Zasobu Geodezyjnego, używany do wniosku o warunki zabudowy i innych spraw urzędowych. Mapa do celów projektowych to opracowanie geodety uprawnionego (800-2 500 zł, 2-6 tygodni) na podstawie mapy zasadniczej PLUS aktualne pomiary terenowe, używana do projektu budowlanego i wniosku o pozwolenie na budowę. Nie da się jednej zastąpić drugą: potrzebne są obie, ale na różnych etapach procesu.

U geodety uprawnionego (nie w PODGiK). Krok po kroku: (1) rejestr uprawnionych geodetów na stronie GUGiK, (2) 2-3 oferty (ceny mocno się różnią), (3) zlecenie z jednoznacznym opisem zakresu, (4) dostęp do działki w dniu pomiaru, (5) odbiór mapy na papierze z klauzulą oraz w PDF i DWG. Cały proces trwa 2-6 tygodni.

Numer działki, obręb i gminę, wypis z planu miejscowego albo decyzję o warunkach zabudowy, warunki przyłączenia (jeśli już są), wybrany projekt domu albo jego wymiary i przybliżone położenie oraz kontakt do projektanta. Prawo tego od geodety nie wymaga, ale bez tych informacji trudno dobrze wyznaczyć obszar mapy. Wszystko to porządkuje bezpłatne zlecenie dla geodety (PDF), dostępne też w wersji DOCX.

Przy budowie domu jednorodzinnego tak, zarówno przy pozwoleniu na budowę, jak i przy zgłoszeniu, także domu do 70 m². Do wniosku i do zgłoszenia dołącza się projekt zagospodarowania działki, a ten sporządza się na aktualnej mapie do celów projektowych (art. 30 ust. 4b, art. 33 ust. 2 i art. 34 ust. 3 pkt 1 Prawa budowlanego). Bez niej projektant nie ma podkładu, a urząd nie ma jak sprawdzić usytuowania domu.

Standardowo 1:500 (jeden centymetr na mapie = 5 metrów w terenie) dla domów jednorodzinnych. Dla większych opracowań (osiedla, sieci liniowe, tereny przemysłowe) stosuje się skalę 1:1000. Skala wpływa na szczegółowość: w skali 1:500 widać każdy element działki i sąsiedztwa, w 1:1000 obraz jest ogólniejszy ale obejmuje większy obszar.

Podsumowanie: jak przygotować się do zamówienia mapy

Trzy kluczowe działania przed zamówieniem mapy:

  • Najpierw decyzja WZ (jeśli działka nie jest objęta MPZP), potem mapa. Bez WZ parametry inwestycji nie są znane, a geodeta nie wyznaczy właściwego obszaru mapy.
  • 2-3 oferty od uprawnionych geodetów z rejestru GUGiK. Ceny mocno się różnią (nawet 3× dla tej samej działki), a liczy się też doświadczenie geodety w danym powiecie.
  • Pełny zakres i format w zleceniu: obszar z przyłączami, rzędne, uzbrojenie, papier z klauzulą, PDF, DWG lub DXF. Gotowy wzór: zlecenie dla geodety (PDF) · DOCX.

Organizację całego procesu, od WZ przez mapę i projekt do pozwolenia, przejmujemy jako generalny wykonawca, co zwykle oszczędza 2-3 miesiące. Pierwszy krok to bezpłatna analiza działki: status planistyczny, potencjał zabudowy, ograniczenia i plan procesu, w 3-5 dni roboczych. Jeśli działka daje sens, przechodzimy do wyceny budowy i harmonogramu, obejmując także organizację geodety, projektanta i uzgodnień.
