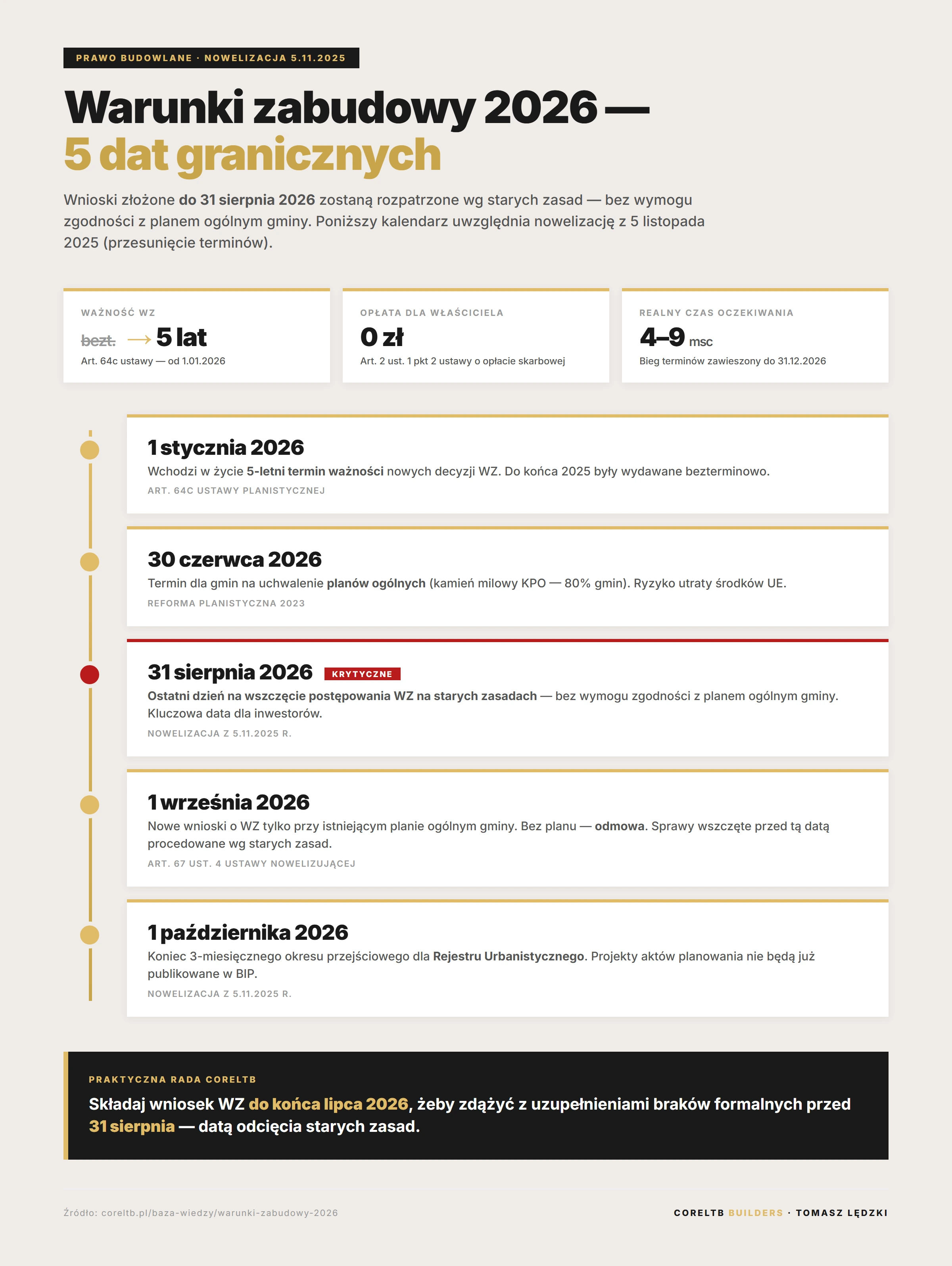

Warunki zabudowy po 1 września 2026 i plan ogólny

Najkrócej: od 1 września 2026 r. decyzję o warunkach zabudowy (WZ) można wydać tylko w gminie, w której obowiązuje plan ogólny, i tylko dla działki położonej w obszarze uzupełnienia zabudowy wyznaczonym w tym planie. Wnioski złożone wcześniej, zanim w gminie straciło moc studium (najpóźniej 31 sierpnia 2026 r.), urząd rozpatruje po staremu. Nowe decyzje wygasają po 5 latach od uprawomocnienia, a starsze pozostają bezterminowe, jeśli uprawomocniły się przed 1 stycznia 2026 r. albo zapadły w sprawie wszczętej przed 16 października 2025 r.

Stan prawny: 23 września 2026 r. Artykuł opiera się na tekście jednolitym ustawy o planowaniu i zagospodarowaniu przestrzennym (Dz.U. 2026 poz. 538), ustawie z 7 lipca 2023 r. o zmianie tej ustawy (Dz.U. 2023 poz. 1688) oraz jej nowelizacjach z 5 listopada 2025 r. (Dz.U. 2025 poz. 1668) i z 30 kwietnia 2026 r. (Dz.U. 2026 poz. 781). Kolejna zmiana wchodzi 1 stycznia 2027 r. - opisujemy ją w osobnej sekcji.

Piszemy z perspektywy generalnego wykonawcy, który prowadzi klientów od analizy działki do odbioru domu na Śląsku. Po 1 września najczęściej słyszymy dwa pytania: czy na działce da się jeszcze cokolwiek zbudować i jak sprawdzić, co gmina uchwaliła. Ten tekst odpowiada na oba - bez czasu przyszłego, bo termin 31 sierpnia już minął.

Co to jest decyzja o warunkach zabudowy

Warunki zabudowy to decyzja administracyjna, która określa, jaki budynek można wznieść na konkretnej działce: funkcję (np. zabudowa mieszkaniowa jednorodzinna), wysokość, powierzchnię zabudowy, geometrię dachu, linię zabudowy i minimalny udział powierzchni biologicznie czynnej. Wydaje ją wójt, burmistrz lub prezydent miasta (art. 60 ust. 1 ustawy o planowaniu). WZ są potrzebne tylko tam, gdzie nie obowiązuje miejscowy plan zagospodarowania przestrzennego (MPZP). Na działce objętej MPZP buduje się według planu miejscowego.

WZ nie są pozwoleniem na budowę, tylko krokiem wcześniej. Na ich podstawie powstaje projekt, a dopiero z projektem składa się wniosek o pozwolenie na budowę albo zgłoszenie. Decyzja nie daje też żadnych praw do gruntu (art. 63 ust. 2) - to informacja, co wolno postawić, a nie tytuł do działki.

Co zmieniło się 1 września 2026

Reforma planowania z 2023 r. zastąpiła studium uwarunkowań nowym dokumentem - planem ogólnym gminy. Termin przejściowy był dwukrotnie przesuwany; ostatecznie ustawa z 30 kwietnia 2026 r. (Dz.U. 2026 poz. 781) ustaliła, że studia tracą moc najpóźniej 31 sierpnia 2026 r. (art. 65 ust. 1 ustawy z 7 lipca 2023 r.), a WZ na wniosek złożony od 1 września 2026 r. można wydać tylko wtedy, gdy w gminie wszedł w życie plan ogólny (art. 59 ust. 3). Zmiany w praktyce:

KwestiaWniosek złożony przed utratą mocy studiumWniosek złożony od 1 września 2026 r.
Warunek wstępny w gminieBrak - wystarczało, że nie ma MPZPPlan ogólny musi obowiązywać (art. 59 ust. 3 ustawy z 7.07.2023)
Położenie działkiDowolne, o ile spełniona zasada dobrego sąsiedztwaTylko w obszarze uzupełnienia zabudowy (art. 61 ust. 1 pkt 1a)
Podstawa parametrówAnaliza sąsiedztwaAnaliza sąsiedztwa + strefa planistyczna i gminne standardy z planu ogólnego (art. 13a ust. 5)
Ważność decyzji5 lat (lub bezterminowo w przypadkach z art. 62 - patrz niżej)5 lat od uprawomocnienia (art. 64c)

Pułapka dat: 31 sierpnia to termin ostateczny, a nie jedyny. W gminie, w której plan ogólny wszedł w życie wcześniej, studium straciło moc w dniu wejścia planu i od tego dnia nowe wnioski podlegają nowym zasadom. Przykład: w Gliwicach plan ogólny obowiązuje od 3 lipca 2026 r. Sprawy wszczęte przed utratą mocy studium toczą się dalej według dawnych przepisów, bez wymogu obszaru uzupełnienia zabudowy (art. 59 ust. 2 ustawy z 7 lipca 2023 r.).

Gmina bez planu ogólnego = brak nowych WZ. Dopóki rada gminy nie uchwali planu ogólnego i nie wejdzie on w życie, wniosek złożony po 1 września 2026 r. nie może zakończyć się wydaniem decyzji o warunkach zabudowy. Ten warunek dotyczy także rozbudowy i nadbudowy. Wyjątek ustawowy obejmuje tylko tereny zamknięte.

Plan ogólny i obszar uzupełnienia zabudowy - w skrócie

Plan ogólny gminy to akt prawa miejscowego obejmujący cały obszar gminy (art. 13a ustawy o planowaniu). Obowiązkowo dzieli gminę na strefy planistyczne z gminnymi standardami (wysokość, intensywność zabudowy, powierzchnia biologicznie czynna), a dobrowolnie może wyznaczyć obszar uzupełnienia zabudowy (OUZ) - jedyne miejsce, gdzie po 1 września 2026 r. można uzyskać WZ na nowy dom. Gmina nie musi wyznaczać OUZ; bez niego nowych WZ na budowę domu nie będzie, poza odbudową, rozbudową i nadbudową (art. 61 ust. 1a). Strefy, zasady wyznaczania OUZ, uwagi do planu i sytuację na Śląsku opisujemy szczegółowo w artykule plan ogólny gminy - co oznacza dla działki.

Położenie w OUZ to warunek konieczny, ale nie wystarczający. Nadal trzeba spełnić pozostałe wymagania z art. 61 ust. 1: co najmniej jedna działka sąsiednia dostępna z tej samej drogi publicznej musi być zabudowana (dobre sąsiedztwo), teren musi mieć dostęp do drogi publicznej i wystarczające uzbrojenie, a decyzja musi być zgodna z przepisami odrębnymi. Działki objętej MPZP to nie dotyczy - plany miejscowe zachowują moc (art. 34 ust. 1a ustawy o planowaniu), a WZ nie są wtedy potrzebne.

Jak sprawdzić, czy gmina ma plan ogólny

  • Dziennik urzędowy województwa - dla Śląska dzienniki.slask.eu. Tu widać uchwałę, datę ogłoszenia, termin wejścia w życie i ewentualne rozstrzygnięcie nadzorcze wojewody unieważniające plan.
  • Rejestr Urbanistyczny - ogólnopolska baza aktów planowania: rejestr-urbanistyczny.gov.pl, z mapą planu ogólnego. Bywa aktualizowany z opóźnieniem, więc warto porównać go z dziennikiem.
  • Mapa planu ogólnego - po potwierdzeniu, że plan obowiązuje, sprawdza się dwie rzeczy dla konkretnej działki: w jakiej strefie planistycznej leży i czy znajduje się w obszarze uzupełnienia zabudowy.
  • MPZP - równolegle warto sprawdzić, czy działka nie jest objęta planem miejscowym (Geoportal, BIP gminy). Jeśli jest, WZ nie są potrzebne.

Plan ogólny w wybranych gminach Śląska

Dane z Dziennika Urzędowego Województwa Śląskiego, stan na 1 października 2026 r. Uchwałę w sprawie planu ogólnego opublikowało 90 gmin, wojewoda stwierdził nieważność 43 uchwał, a plan obowiązuje w 49 gminach, w 13 czeka na wejście w życie, w 28 jest nieważny. Liczy się to, czy plan wszedł w życie, a nie tylko to, że rada go uchwaliła.

GminaStatus planu ogólnego (1.10.2026)
Gliwice, Tychy, Zabrze, Bytom, Rydułtowy, Radlin, PszówObowiązuje
Godów, Ruda ŚląskaUchwalony, wchodzi w życie w październiku 2026 r.
PszczynaUchwalony, wchodzi w życie 1 stycznia 2027 r.
Marklowice, SuszecUchwała unieważniona przez wojewodę (31.08.2026) - brak planu
Katowice, Rybnik, Jaworzno, Racibórz, Wodzisław Śląski, Żory, Jastrzębie-Zdrój, Mikołów, GorzyceBrak opublikowanej uchwały - brak planu

Pełną tabelę z numerami uchwał, pozycjami w dzienniku i przyczynami unieważnień zawiera artykuł o planie ogólnym gminy. W skali kraju według Ministerstwa Rozwoju i Technologii do 31 sierpnia 2026 r. plan ogólny przyjęło i ogłosiło 946 z 2 479 gmin, czyli ok. 38% (informacja wiceministra na posiedzeniu komisji sejmowej 3 września 2026 r.) - ta liczba obejmuje też plany, które nie weszły jeszcze w życie albo zostały później unieważnione.

Twoja sytuacja - 5 scenariuszy

SytuacjaCo to oznaczaNastępny krok
1. Działka objęta MPZPWZ niepotrzebne, plan miejscowy obowiązuje dalejWypis i wyrys z MPZP, projekt, pozwolenie na budowę lub zgłoszenie
2. Wniosek o WZ złożony przed utratą mocy studium, sprawa w tokuPostępowanie toczy się po staremu, bez wymogu OUZ (art. 59 ust. 2)Terminowo uzupełniać braki; decyzja będzie ważna 5 lat
3. WZ prawomocne przed 1.01.2026 albo wydane w sprawie wszczętej przed 16.10.2025Decyzja bezterminowa (art. 62 ustawy z 7.07.2023 w brzmieniu z Dz.U. 2025 poz. 1668)Można projektować; projekt musi być zgodny z decyzją
4. Gmina ma plan ogólny, działka w OUZ, brak MPZPNowy wniosek o WZ jest możliwyWniosek o WZ; od 1.01.2027 z oświadczeniem o prawie do dysponowania działką
5. Gmina bez planu ogólnego albo działka poza OUZNowej WZ na budowę domu nie da się uzyskaćOczekiwanie na plan ogólny lub jego zmianę, ewentualnie plan miejscowy; przed zakupem takiej działki - analiza

Scenariusz 5 najbardziej dotyka osoby, które kupiły działkę „pod WZ" i nie zdążyły złożyć wniosku. Gmina nie ma obowiązku uchwalić planu miejscowego na wniosek właściciela, a zmiana planu ogólnego trwa miesiącami. Dlatego przy zakupie działki bez MPZP status planistyczny sprawdzamy jeszcze przed umową przedwstępną - to kwestia, która decyduje, czy na działce w ogóle powstanie dom.

Nie wiesz, w którym scenariuszu jest Twoja działka?

Bezpłatna analiza działki

Sprawdzimy MPZP, plan ogólny, strefę planistyczną i obszar uzupełnienia zabudowy, a do tego media, dojazd i kategorię terenu górniczego. Wynik w 3-5 dni roboczych, bez zobowiązań.

Sprawdź

Jak złożyć wniosek o warunki zabudowy po 1 września

  • Krok 1 - status planistyczny. MPZP, plan ogólny, strefa planistyczna i OUZ (patrz wyżej). Bez planu ogólnego i OUZ dalsze kroki nie mają sensu.
  • Krok 2 - mapa. Kopia mapy zasadniczej albo ewidencyjnej z Powiatowego Ośrodka Dokumentacji Geodezyjnej i Kartograficznej, na której zaznacza się teren inwestycji.
  • Krok 3 - urzędowy formularz. Aktualny wzór udostępnia Ministerstwo Rozwoju i Technologii: gov.pl/rozwoj-technologia (wersja DOCX, PDF, przykład wypełnienia i instrukcja).
  • Krok 4 - złożenie. Elektronicznie przez e-Budownictwo, osobiście w urzędzie albo listem poleconym - do wójta, burmistrza lub prezydenta miasta właściwego dla działki.
  • Krok 5 - uzupełnienia i decyzja. Urząd przeprowadza analizę sąsiedztwa w promieniu trzykrotnej szerokości frontu działki (nie mniej niż 50 m, nie więcej niż 200 m - art. 61 ust. 5a) i uzgadnia projekt decyzji z innymi organami.

Formularz pole po polu, z przykładowymi wpisami i najczęstszymi błędami, rozpisujemy w osobnym poradniku: wniosek o warunki zabudowy - jak wypełnić.

Ile kosztuje decyzja o warunkach zabudowy

Opłata skarbowa za wydanie WZ wynosi 598 zł, ale ustawa zwalnia z niej wniosek właściciela lub użytkownika wieczystego terenu, którego wniosek dotyczy (ustawa o opłacie skarbowej, załącznik cz. I ust. 8). Ogólne zwolnienie dla spraw budownictwa mieszkaniowego z art. 2 ust. 1 pkt 2 wprost wyłącza decyzję o warunkach zabudowy, dlatego o wysokości opłaty decyduje tytuł do działki, a nie to, że budowany jest dom.

CzynnośćOpłata skarbowaPodstawa
Wydanie WZ na wniosek właściciela lub użytkownika wieczystego0 złZałącznik cz. I ust. 8, kol. 4
Wydanie WZ na wniosek innej osoby598 złZałącznik cz. I ust. 8
Przeniesienie WZ na inną osobę56 złZałącznik cz. I ust. 9
Pełnomocnictwo17 złZałącznik cz. IV

Do opłat urzędowych dochodzi koszt mapy z zasobu geodezyjnego - zależny od powiatu i formatu. Dowód zapłaty opłaty skarbowej dołącza się do wniosku.

Znasz koszty WZ - policz też budżet budowy

Kalkulator budowy domu 2026

Wybór technologii, dachu, garażu i standardu wykończenia. Kalkulator pokazuje szacunkowy budżet całej budowy dla wybranej konfiguracji.

Sprawdź

Ile się czeka na warunki zabudowy w 2026 roku

Ustawowy termin wydania WZ to 90 dni, 21 dni dla wolno stojących domów jednorodzinnych do 70 m² zabudowy z art. 29 ust. 1 pkt 1a Prawa budowlanego i 65 dni dla biogazowni rolniczych (art. 64 ust. 1 pkt 1 ustawy o planowaniu). W 2026 r. te terminy jednak nie biegną: nowelizacja z 5 listopada 2025 r. przewiduje, że do 31 grudnia 2026 r. bieg terminów nie rozpoczyna się, a rozpoczęty przerywa się. Terminy biegną na nowo od 1 stycznia 2027 r. (art. 6 ustawy, Dz.U. 2025 poz. 1668).

W praktyce oznacza to, że wniosek złożony jesienią 2026 r. może czekać na decyzję do 2027 r., a urząd nie ponosi konsekwencji zwłoki. Do tego dochodzą uzgodnienia z zarządcą drogi, konserwatorem zabytków czy dostawcami mediów. Z naszych obserwacji na Śląsku realny czas od wniosku do decyzji to od 4 do 9 miesięcy, a po uprawomocnieniu dopiero rusza projekt.

Ile ważna jest decyzja o warunkach zabudowy

DecyzjaWażnośćPodstawa
Prawomocna przed 1 stycznia 2026 r.Bezterminowoart. 62 ustawy z 7.07.2023 (brzmienie z Dz.U. 2025 poz. 1668)
Wydana w sprawie wszczętej przed 16 października 2025 r. (nawet jeśli uprawomocniła się później)Bezterminowoj.w.
Pozostałe decyzje5 lat od dnia, w którym stała się prawomocnaart. 64c ustawy o planowaniu

Plan ogólny nie unieważnia wydanych wcześniej decyzji. Decyzję wygasza natomiast uchwalenie planu miejscowego z innymi ustaleniami, jeśli do tego czasu inwestor nie uzyskał ostatecznego pozwolenia na budowę (art. 65 ust. 1 pkt 2 ustawy o planowaniu).

Co zmieni się 1 stycznia 2027

  • WZ tylko dla osoby z prawem do działki. Nowy art. 63 ust. 1a stanowi, że decyzję wydaje się wnioskodawcy, który ma prawo do dysponowania nieruchomością na cele budowlane. Do wniosku dołącza się oświadczenie o tym prawie, składane pod rygorem odpowiedzialności karnej (art. 63 ust. 1b). Wprowadziła to ustawa z 30 kwietnia 2026 r. (Dz.U. 2026 poz. 781), a przepis wchodzi w życie 1 stycznia 2027 r.
  • Sprawy rozpoczęte wcześniej - do postępowań wszczętych i niezakończonych przed 1 stycznia 2027 r. stosuje się art. 63 w dotychczasowym brzmieniu (art. 12 tej ustawy).
  • Koniec zawieszenia terminów - od 1 stycznia 2027 r. ustawowe terminy na wydanie decyzji biegną na nowo.

Praktyczny skutek: do końca 2026 r. potencjalny nabywca może jeszcze sam wystąpić o WZ dla działki, którą rozważa (zapłaci wtedy 598 zł), o ile gmina ma plan ogólny, a działka leży w OUZ. Od 2027 r. bez umowy lub zgody właściciela dającej prawo do dysponowania gruntem ta droga się zamyka.

Przypadki szczególne - działka rolna, zakup działki z WZ

Warunki zabudowy na działce rolnej

Oznaczenie gruntu jako rolnego w ewidencji nie wyklucza WZ. Warunkiem jest to, żeby teren nie wymagał zgody na zmianę przeznaczenia gruntów rolnych na cele nierolnicze (art. 61 ust. 1 pkt 4 ustawy o planowaniu). Taka zgoda ministra dotyczy użytków rolnych klas I-III i udziela się jej tylko w procedurze planu miejscowego (art. 7 ustawy o ochronie gruntów rolnych i leśnych). Od reformy są dwa ważne wyjątki: zgoda nie jest wymagana dla gruntów klas I-III położonych w obszarze uzupełnienia zabudowy (art. 7 ust. 2a), a przepisów o przeznaczaniu gruntów nie stosuje się do gruntów rolnych w granicach administracyjnych miast (art. 10a).

Zabudowa zagrodowa, czyli dom w gospodarstwie rolnym, ma łagodniejszy warunek: nie wymaga dobrego sąsiedztwa, jeśli powierzchnia gospodarstwa przekracza średnią powierzchnię gospodarstwa w danej gminie (art. 61 ust. 4).

Zakup działki z wydaną WZ

Decyzja jest wydawana konkretnemu wnioskodawcy, ale może zmienić adresata. Organ, który ją wydał, ma obowiązek przenieść decyzję na inną osobę, jeśli zgodzi się na to strona, dla której ją wydano, a nowy inwestor przyjmie wszystkie warunki decyzji (art. 63 ust. 5). Opłata skarbowa za przeniesienie wynosi 56 zł. Przy zakupie działki z WZ zgodę sprzedającego na przeniesienie warto zapisać w umowie, a przed podpisaniem sprawdzić datę uprawomocnienia - od niej zależy, czy decyzja jest bezterminowa, czy wygaśnie po 5 latach.

Warunki zabudowy a pozwolenie na budowę - czym się różnią

AspektWarunki zabudowy (WZ)Pozwolenie na budowę
Kiedy potrzebneGdy działka nie jest objęta MPZPPrzed rozpoczęciem budowy (część domów jednorodzinnych buduje się na zgłoszenie)
Kto wydajeWójt, burmistrz, prezydent miastaStarosta albo prezydent miasta na prawach powiatu
Co określaDopuszczalną funkcję i parametry zabudowyZatwierdza konkretny projekt i pozwala rozpocząć roboty
Wymagane dokumentyWniosek na formularzu + mapaProjekt budowlany, oświadczenie o prawie do dysponowania, WZ albo wypis z MPZP
Termin ustawowy90 dni (bieg zawieszony do 31.12.2026)65 dni
Opłata skarbowa (dom mieszkalny)0 zł dla właściciela, 598 zł dla innej osoby0 zł (zwolnienie dla budownictwa mieszkaniowego)
WażnośćBezterminowo lub 5 lat - zależnie od datyWygasa, jeśli budowy nie rozpoczęto w ciągu 3 lat albo przerwano ją na ponad 3 lata

Kolejność: WZ lub wypis z MPZP → projekt budowlany → uzgodnienia → pozwolenie na budowę lub zgłoszenie → dziennik budowy → roboty. Dokumenty do pozwolenia i różnice względem zgłoszenia opisujemy w artykule o pozwoleniu na budowę, a mapę potrzebną do projektu - w tekście o mapie do celów projektowych.

Najczęstsze pytania - warunki zabudowy po 1 września 2026

Tak, ale tylko w gminie, w której obowiązuje plan ogólny, i tylko dla działki w obszarze uzupełnienia zabudowy wyznaczonym w tym planie (art. 59 ust. 3 ustawy z 7 lipca 2023 r. i art. 61 ust. 1 pkt 1a ustawy o planowaniu). Wnioski złożone wcześniej, przed utratą mocy studium, rozpatruje się według dawnych zasad.

Akt prawa miejscowego dla całej gminy, który zastąpił studium uwarunkowań. Obowiązkowo dzieli gminę na strefy planistyczne i określa gminne standardy urbanistyczne, a dobrowolnie może wyznaczyć obszary uzupełnienia zabudowy i zabudowy śródmiejskiej (art. 13a ustawy o planowaniu). Jest podstawą prawną decyzji o warunkach zabudowy.

Część gminy wyznaczona w planie ogólnym, w której można wydawać decyzje o warunkach zabudowy. Gmina nie musi go wyznaczać - jeśli plan ogólny nie zawiera OUZ, nowych WZ na budowę domu w tej gminie nie będzie, poza odbudową, rozbudową i nadbudową.

Nie. Decyzje prawomocne przed 1 stycznia 2026 r. albo wydane w sprawach wszczętych przed 16 października 2025 r. są bezterminowe, a pozostałe obowiązują 5 lat od uprawomocnienia. Decyzja wygasa dopiero, gdy dla terenu uchwalono plan miejscowy o innych ustaleniach, a inwestor nie ma jeszcze ostatecznego pozwolenia na budowę.

Wniosek o WZ złożony od 1 września 2026 r. nie może zakończyć się wydaniem decyzji, dopóki plan ogólny nie wejdzie w życie. Budowa jest wtedy możliwa na podstawie obowiązującego planu miejscowego albo wydanej wcześniej decyzji WZ. Postęp prac nad planem widać w BIP gminy i w Rejestrze Urbanistycznym.

Dla właściciela lub użytkownika wieczystego działki opłata skarbowa wynosi 0 zł, dla innej osoby 598 zł (ustawa o opłacie skarbowej, załącznik cz. I ust. 8). Pełnomocnictwo kosztuje 17 zł, przeniesienie decyzji na inną osobę 56 zł. Do tego dochodzi koszt mapy z zasobu geodezyjnego.

Ustawowo 90 dni, ale do 31 grudnia 2026 r. terminy nie biegną - nowelizacja z 5 listopada 2025 r. (Dz.U. 2025 poz. 1668, art. 6) zawiesiła je i ustaliła, że biegną na nowo od 1 stycznia 2027 r. W praktyce na Śląsku decyzja zapada zwykle po 4-9 miesiącach od złożenia wniosku.

Decyzja wygasa po 5 latach od dnia, w którym stała się prawomocna (art. 64c ustawy o planowaniu). Bezterminowe pozostają decyzje prawomocne przed 1 stycznia 2026 r. oraz wydane w sprawach wszczętych przed 16 października 2025 r.

Do końca 2026 r. tak - przepisy nie wymagają prawa do działki, a odpis decyzji doręcza się właścicielowi. Taka osoba płaci 598 zł opłaty skarbowej. Od 1 stycznia 2027 r. WZ wydaje się tylko wnioskodawcy z prawem do dysponowania nieruchomością na cele budowlane, potwierdzonym oświadczeniem (art. 63 ust. 1a i 1b w brzmieniu z Dz.U. 2026 poz. 781).

Wójt w gminie wiejskiej, burmistrz w gminie miejskiej lub miejsko-wiejskiej, prezydent miasta w mieście na prawach powiatu (np. Rybnik, Jastrzębie-Zdrój, Katowice). Wniosek składa się w urzędzie gminy właściwej dla położenia działki, a nie w starostwie - starosta wydaje później pozwolenie na budowę.
